2.2 Goed en snel onderdak
Bouwen aan een fijn thuis begint met een dak boven je hoofd. Voor niet iedereen is dat dak vanzelfsprekend. We zien dat door onder andere een grotere instroom en kleiner wordende huishoudens de behoefte aan sociale huur toeneemt. Daardoor lopen de wachtlijsten verder op. Ook onder middeninkomens is er behoefte aan meer betaalbare woonruimte. 40% van onze huurders is de traditionele huurder die al langere tijd bij ons huurt en vaak gepensioneerd is. Deze groep blijft ook in de toekomst in omvang op peil en zullen we met toewijding blijven bedienen.
Bij ons ben je goed en snel onder dak en kun je plezierig wonen. De woning past bij jou en je persoonlijke situatie. Ook als je een middeninkomen hebt, kun je bij ons terecht.
Kernvoorraad Hoeksche Waard 2025
Het aantal sociale huurwoningen
We spreken van een kernvoorraad als we het hebben over het aantal woningen met een huurprijs tot de sociale huurgrens (de grens tussen sociale huur en midden/vrije sectorhuur). Onze kernvoorraad steeg in 2025 met 116 sociale woningen: van 8.665 naar 8.781. Daarvan zijn 61 woningen nieuwbouw en 66 woningen aangekocht. Waaronder de overname van het bezit van de Stichting Ouderenhuisvesting Rotterdam in Oud-Beijerland. De andere 19 woningen zijn voornamelijk bij de kernvoorraad gekomen door het oprekken van de huurprijsgrenzen per 1 januari 2025. Er zijn 20 sociale huurwoningen verkocht en 10 woningen bevinden zich in het proces van verkoop einde jaar.
Sociale huurwoningen
8.781
8.665 + 116
Nieuwbouw
61 +
Aangekocht
66 +
Verkocht
20 -
Door oprekken huurprijsgrenzen
19 +
In proces verkoop
10 -
Kernvoorraad over 2025
| tot kwaliteits-grens | tot aftoppings-grens laag | tot aftoppings-grens hoog | tot liberalisatie-grens | Totaal sociaal | Middenhuur | Vrije sector huur | zelfstandige woonruimten | Intramuraal zorgvastgoed | BOG/MOG | Parkeer-plaatsen | Overig bezit | Totaal | |
|---|---|---|---|---|---|---|---|---|---|---|---|---|---|
| Stand begin boekjaar | 836 | 5.431 | 770 | 1.628 | 8.665 | 409 | 59 | 9.133 | 728 | 136 | 325 | 15 | 10.337 |
| 0 | |||||||||||||
| Nieuwbouw | 11 | 6 | 44 | 61 | 61 | 61 | |||||||
| Aankopen | 25 | 5 | 36 | 66 | 66 | 44 | 176 | 61 | 5 | 242 | |||
| Verkopen | -4 | -9 | -2 | -5 | -20 | -1 | -21 | -21 | |||||
| Naar voorraad te verkopen woningen | -6 | -3 | 0 | -1 | -10 | 0 | -10 | -2 | -12 | ||||
| Overige mutaties | 95 | 112 | -52 | -136 | 19 | 34 | 10 | 63 | 8 | -39 | 11 | 43 | |
| 0 | |||||||||||||
| Stand eind boekjaar | 921 | 5.567 | 727 | 1.566 | 8.781 | 508 | 113 | 9.402 | 797 | 102 | 334 | 15 | 10.650 |
Woningzoekenden en verhuringen 2025
Ingeschreven woningzoekenden
17.500
Toename van 1,5% ten opzichte van 2024. Toename vlakt af. Reactiegraad en zoekduur stijgt. Meer mensen reageren op dezelfde woning.
Actief woningzoekenden
6.200
reageerden minimaal 1 keer op een woning.
Woningtoewijzing
90% Toegewezen op basis van inschrijfduur.
10% is toegewezen via loting. Bij loting krijgen woningzoekenden uit de Hoeksche Waard voorrang. Woningtoewijzing van 2022-2024: 80% op basis van inschrijfduur, 20% op basis van loting.
Wachttijd
3 jaar
De meeste woningzoekenden hebben binnen 3 jaar een woning toegewezen gekregen. (Ten opzichte van omringende regio’s is dat relatief laag. We zien nog steeds stijging van de wachttijd.)
Inschrijfduur
38 maanden
gemiddeld in 2025 (2024: 31 maanden)
Leeftijd
23–34 jaar
Desondanks zien we ook bij deze groep de inschrijfduur en zoekduur oplopen.
Verhuringen
75 %
via reguliere woningtoewijzing.
Verhuringen
25 %
via bemiddeling/voorrang
Instroom
79 %
van de verhuringen vond plaats aan Hoeksche Waardse woningzoekenden.
Instroom
21 %
kwam van buiten de regio naar de Hoeksche Waard.
Doorstromen naar een seniorenwoning: Met gemak naar morgen
In 2025 hebben wij een regeling voor doorstroming ontwikkeld. Het doel is meer beweging op de woningmarkt en voor iedereen een passend thuis. We willen ouderen helpen verhuizen van een woning die minder geschikt is naar een passende, levensloopbestendige woning. Zo kunnen zij langer zelfstandig wonen. De woning die vrijkomt, kan dan naar een gezin. En de woning die dat gezin achterlaat, kan weer geschikt zijn voor een starter. Zo ontstaan langere verhuisketens. Voor deze aanpak hebben we nieuw beleid gemaakt en hulpmiddelen ingericht.
Om beter te begrijpen welke drempels huurders ervaren bij verhuizen, organiseerden we in de zomer een luisterpanel. Een groep huurders deelde daarin ervaringen en zorgen. Deze inzichten hebben we gebruikt bij het maken van het beleid.
Op 1 januari is de doorstroomadviseur gestart. Deze adviseur helpt huurders die willen verhuizen naar een andere woning. Tegelijkertijd zijn we gestart om de regeling breder onder de aandacht te brengen onder de naam Met gemak naar morgen.
Nieuwbouwprojecten
In 2025 zijn we gestart met de bouw van 211 woningen (waarvan 50 tijdelijke woningen) en leverden we 61 huurwoningen op.
Gestart

Oud-Beijerland
Lavendelhof
Aan het Lavendelhof in Oud-Beijerland wordt een nieuw appartementencomplex voor senioren gerealiseerd op de plek van de voormalige Thomaskerk en basisschool De Ark. Het gebouw telt drie woonlagen en biedt 50 woningen: 25 sociale huurwoningen en 25 middenhuurwoningen, inclusief een ontmoetingsruimte voor bewoners.

Puttershoek
Te Hoecke

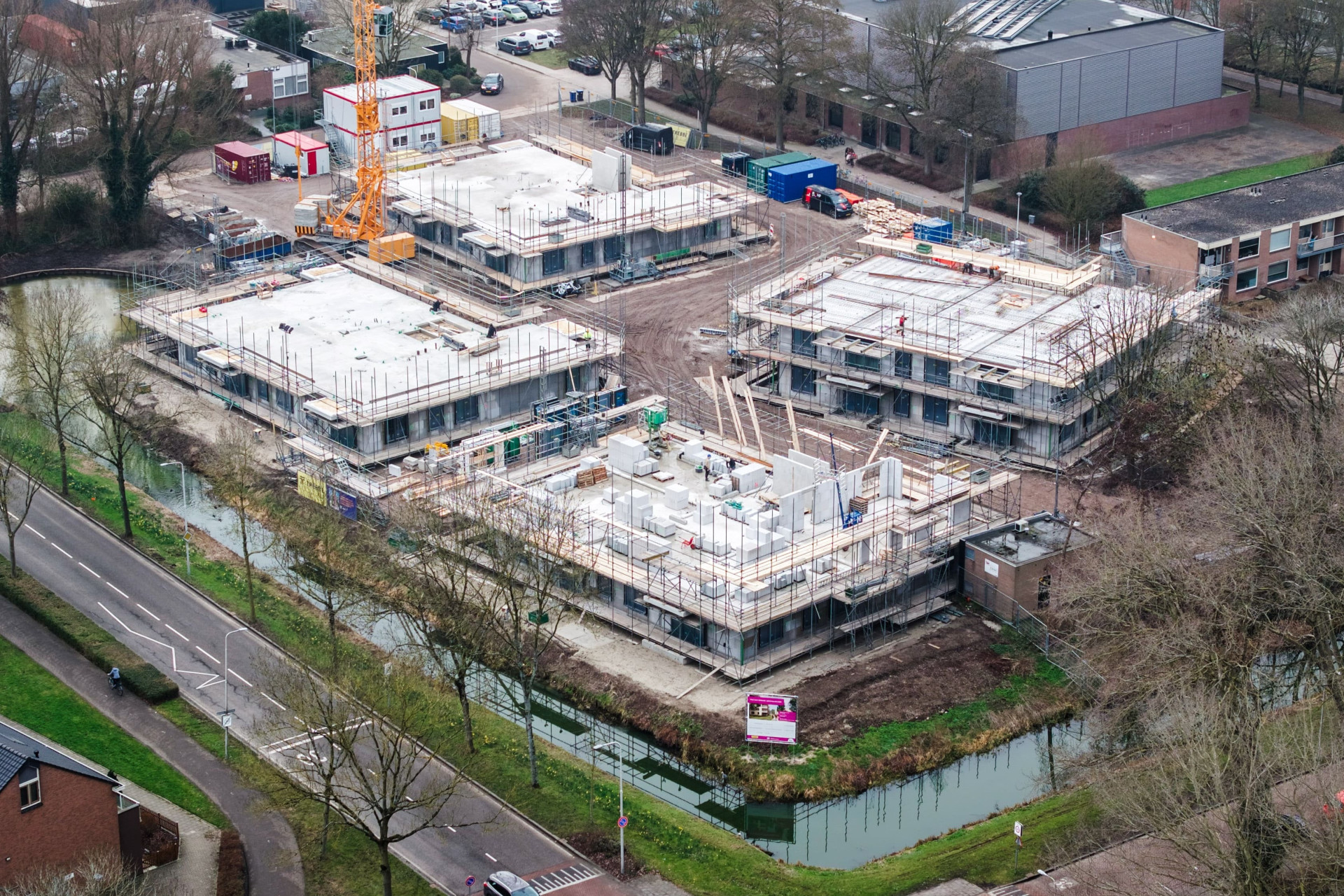

Op de locatie van het voormalige verzorgingshuis ‘t Huys te Hoecke in Puttershoek is het nieuwbouwproject Te Hoecke gestart. Hier verrijzen vier woonblokken met in totaal 72 energiezuinige en gasloze appartementen: 33 sociale huurwoningen, 21 seniorenwoningen en 18 middenhuurappartementen. De woningen worden duurzaam en toekomstbestendig gebouwd volgens het Woonkeur-keurmerk, zodat ze comfortabel en levensloopbestendig zijn.

Oud-Beijerland
De Lindenhof
Op de locatie De Lindenhoeve is de bouw gestart van 50 tijdelijke, zelfstandige woningen met eigen keuken, badkamer en toilet, voor een periode van 10 jaar. Hiervan zijn 25 woningen bestemd voor jongeren en andere Hoeksche Waardse woningzoekenden die snel woonruimte nodig hebben. Het overige deel wordt ingezet voor de huisvesting van statushouders.
Opgeleverd

Maasdam
De Fazant

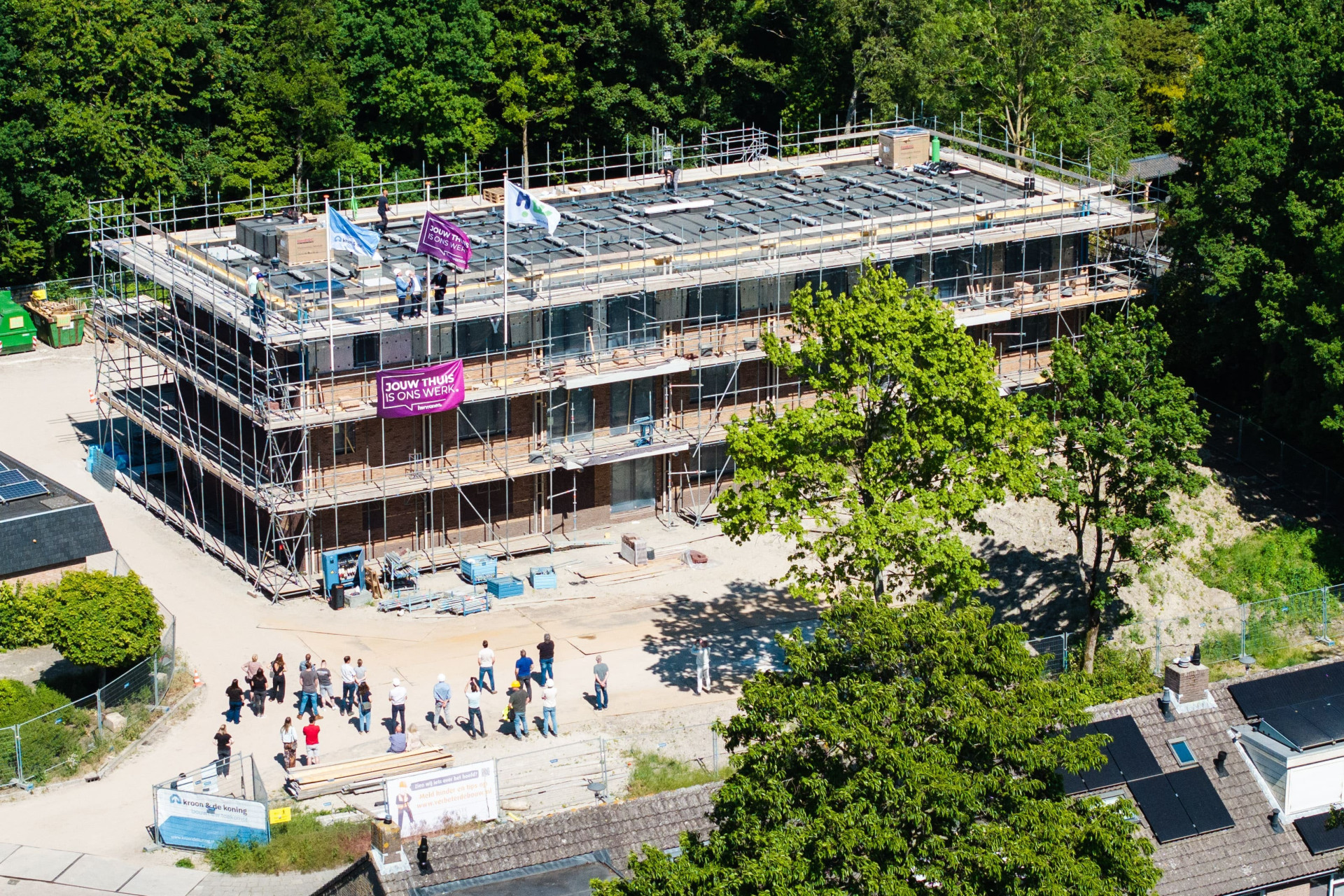

De bewoners van De Fazant in Maasdam wonen inmiddels in hun nieuwe appartementen. Hier realiseerden wij 11 energiezuinige driekamerappartementen. De nieuwe huurders ontvingen in het vierde kwartaal de sleutel. We spraken kersverse bewoner Jeannette over haar eerste maanden in haar nieuwe woning. Benieuwd hoe het haar bevalt?

Strijen
De Veldspring
De bewoners van De Veldspring in Strijen vierden woensdagmiddag 8 oktober de oplevering van hun nieuwe buurt. In deze ruim opgezette wijk realiseerden wij samen met gemeente Hoeksche Waard en Zwaluwe Bouw een gevarieerd aanbod van 86 woningen en 3 vrije kavels, waaronder 22 huurappartementen, 20 eengezinswoningen en 8 levensloopbestendige seniorenwoningen. Tussen de woningtypen zorgen groen en water voor een prettige leefomgeving. De woningen zijn gebouwd met duurzame materialen en zijn zeer energiezuinig.
Meer tempo nodig
Ons doel is jaarlijks 200 woningen te realiseren. Door vertraging in planprocessen halen we dit nu niet, waardoor ook de groei naar een kernvoorraad van 10.000 sociale huurwoningen achterblijft en wachttijden verder oplopen. Daarom vergroten we onze projectenportefeuille, lossen we knelpunten sneller op in lopende projecten en zetten we in op tijdelijke woningen die sneller gebouwd kunnen worden. Zo kunnen we op korte termijn extra aanbod opleveren.


Ondertekening essentieovereenkomst Stougjeswijk

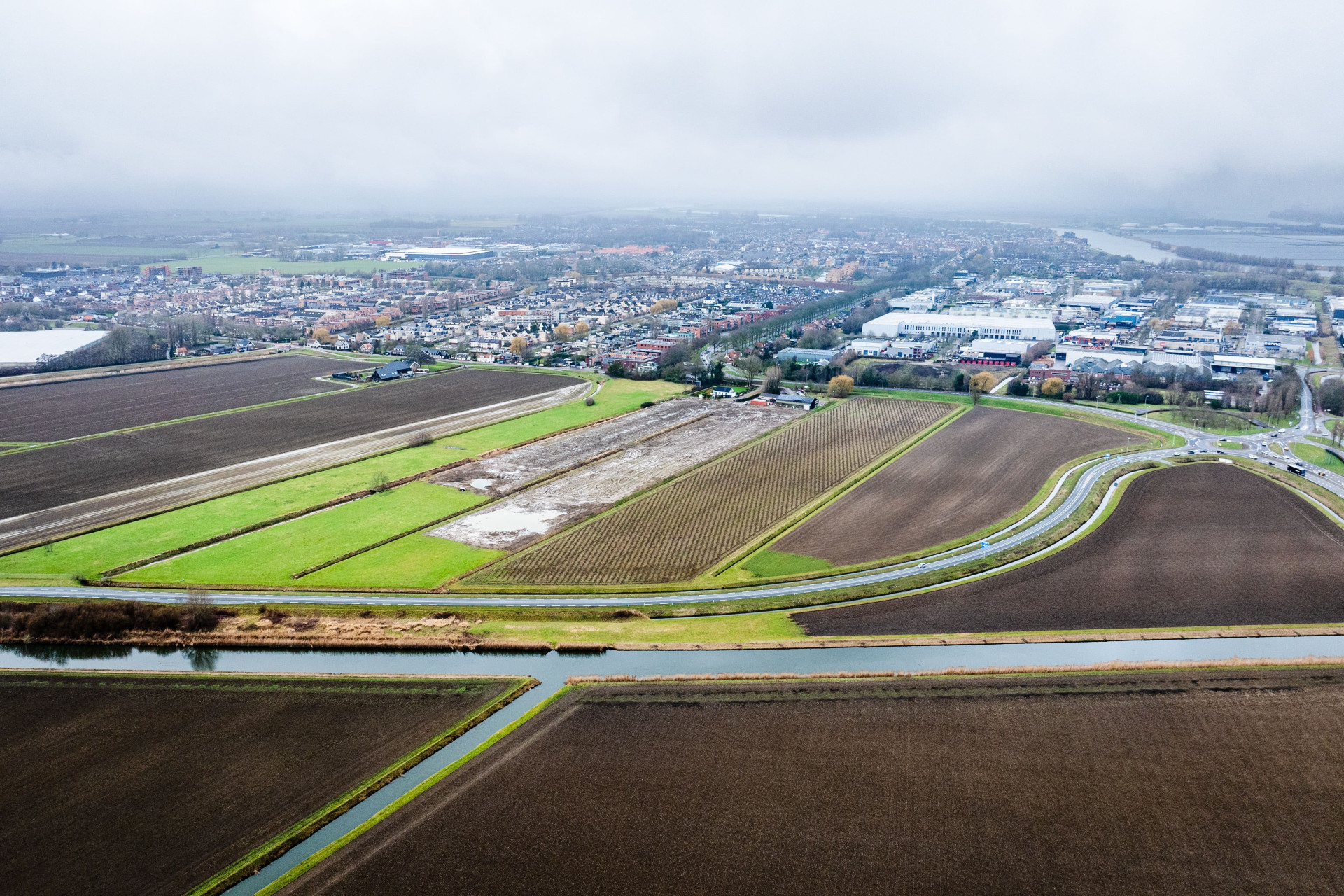

Een belangrijke ontwikkellocatie is Stougjeswijk in Oud-Beijerland, waar circa 2.500 woningen komen. Wij nemen daarvan 746 sociale huurwoningen af, gefaseerd over 10 tot 15 jaar. Samen met de gemeente en ontwikkelaars werken we aan versnelling. De ondertekening van de essentieovereenkomst en goedkeuring van het bestemmingsplan door de gemeenteraad is hierin een belangrijke mijlpaal. Stougjeswijk is bovendien één van twintig landelijke versnellingslocaties waar, met steun van het ministerie van BZK/VRO, intensief wordt samengewerkt om procedures te verkorten en de woningbouw versneld van start te laten gaan.
Gebiedsontwikkeling Molenpolder
Daarnaast verkennen wij samen met de gemeente en enkele ontwikkelaars de gebiedsontwikkeling Molenpolder in Numansdorp, waar wij mogelijk circa 450 sociale huurwoningen kunnen afnemen. Provinciale goedkeuring ontbreekt nog. Realisatie van dit project brengt ons dichter bij onze doelstelling van 10.000 sociale huurwoningen, een uitbreiding die gezien de woningkrapte hard nodig is.
Versnelling en groei in onze woningbouw: onze aanpak
We werken actief aan acquisitie om onze projectenportefeuille uit te breiden en voldoende nieuwbouwwoningen te realiseren. We zijn met de gemeente in gesprek om kaderafspraken te maken die turn key uitname succesvoller moet gaan maken en ons eigen ontwikkelingen ondersteunt. Daarnaast zetten we in op het versnellen van woningbouwprojecten, want vertraging door procedures en bezwaren blijft een uitdaging. We hebben geleerd dat zelf regie blijven voeren op de planprocessen helpt om knelpunten op te lossen. Hier zetten we ons dan ook volop voor in.
Om planningen te halen, gaan we in gesprek met omwonenden om bezwaren te ondervangen en samen oplossingen te vinden. Daarnaast hebben we een structureel en projectoverstijgend overleg met de gemeente opgezet om vergunningprocedures te versnellen en knelpunten sneller op te lossen. Bij escalaties zoeken we afstemming in ambtelijke en bestuurlijke overleggen.
Het bouw- en woonrijp maken bij eigen ontwikkelingen pakken we weer zelf op, in plaats van dat de gemeente dit organiseert. Dit geeft ons meer grip op kosten en planning, wat leidt tot snellere oplevering van projecten.
Realistischer plannen
In 2025 zijn we gebruik gaan maken van de planningsgenerator van Aedes om projecten realistischer te plannen. Deze manier van plannen houdt rekening met mogelijke vertragingen die optreden in het ontwikkel- en bouwproces. De start- en oplevermomenten van projecten vallen daarmee later in de tijd ten opzichte van de eerdere manier van plannen die achteraf in veel gevallen te optimistisch bleek te zijn.
Met de nieuwe manier van plannen verwachten we dat de realisatiegraad van de geplande opleveringen omhoog gaat. En daardoor vergroten we de voorspelbaarheid in onze in- en uitgaande kasstromen.
Meer conceptueel en fabrieksmatig bouwen
In 2023 hebben we het Product-Markt-Combinatiebeleid (PMC-beleid) gemaakt. Dit helpt ons om sneller en goedkoper te bouwen met standaard concepten. In 2025 is woonstandaard 4.0 uitgekomen en hebben we de PMC’s verder verbeterd. Een PMC bevat eisen die landelijk zijn vastgesteld. Onze assetmanagers bepalen op basis van de portefeuillestrategie, per project welk programma nodig is op basis van deze PMC’s. Daarna koopt het team Projectontwikkeling de juiste producten in. We kiezen daarbij het liefst voor bouwoplossingen die in de fabriek worden gemaakt en voor vaste bouwconcepten. Werken met PMC’s zorgt voor duidelijkheid en herkenbaarheid, zowel binnen onze organisatie als in de samenwerking met externe partners. We passen dit concept ook toe bij de Oosterse Gorzen.
Tijdelijke woonruimte met Flexwonen
Flexwonen biedt inwoners van de Hoeksche Waard tijdelijke woonruimte voor maximaal twee jaar, met begeleiding als dat nodig is. Dit helpt mensen die snel een woning nodig hebben en voor wie een tijdelijke oplossing passend is.
In 2025 zijn 7 woningen via Flexwonen verhuurd. We zijn terughoudender geworden met het verhuren van woningen met een contract van twee jaar. Dit komt door de langere wachttijden. We willen voorkomen dat huurders daarna geen andere woning kunnen vinden. Daarom kiezen we liever voor tijdelijke woningen met een contract dat is gekoppeld aan een omgevingsvergunning van 10 of 15 jaar. Dat geeft huurders meer tijd om door te stromen. Huurders in flex- en tijdelijke woningen behouden namelijk hun inschrijfduur.
Flexwonen heeft verschillende vormen:
- Woongebouw De Buttervliet in Numansdorp
- Tijdelijke contracten in bestaande woningen in de dorpen
- Wonen via leegstandsbeheer
- Tijdelijke woningen
Huisvesting van Statushouders
De Rijksoverheid bepaalt hoeveel statushouders elke gemeente moet huisvesten. Samen met de gemeente Hoeksche Waard voeren wij deze opdracht uit. We hebben een deel van de achterstand ingehaald. We verwachten dat we in de eerste helft van 2026 nog verder inlopen. Tijdelijke woonplekken, zoals De Lindenhoeve, helpen daarbij.
| Achterstand 2024 | 123 |
| Totaal taakstelling 2025 | 140 |
| Totaal geplaatst 2025 | 154 |
| Nog te plaatsen in 2026 | 109 |
| Taakstelling 1e helft 2026 | 75 |
| Totaal te plaatsen tot 1 juli 2026 | 184 |

Overname woongebouw De Gravin – versterking van onze rol in de Hoeksche Waard
We hebben het woongebouw ‘De Gravin’ overgenomen van Stichting Ouderenhuisvesting Rotterdam (SOR). De overdracht van 173 woningen en 6 maatschappelijke eenheden is soepel verlopen en heeft laten zien dat we snel en professioneel kunnen schakelen. Tijdens een informatiemarkt hebben we persoonlijk kennisgemaakt met de nieuwe huurders. Voor hen is er niets veranderd: de huurovereenkomst en alle rechten en plichten zijn behouden gebleven. Met deze uitbreiding hebben we onze rol als huisvestingspartner in de Hoeksche Waard versterkt en hebben we huurders rust en continuïteit geboden, met dienstverlening die vanaf dag één op orde was.
